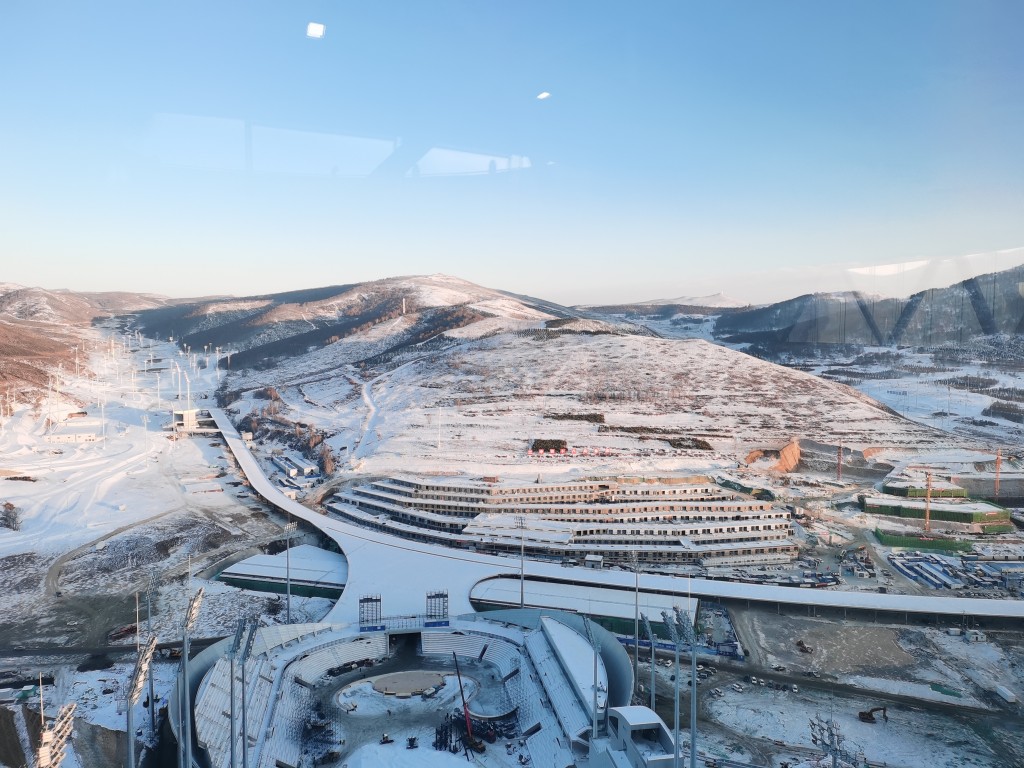

日前,位于河北省张家口市崇礼区的国家滑雪跳台中心进行灯光测试。“雪如意”伫立于覆满白雪的山巅,随着灯光颜色变换,仿佛上演一场唯美表演,点亮的奥运五环呈现其中。
然而在这惊艳世界工程的背后,却有着许多科林人奋斗的故事。事实上,“雪如意”相关配电项目仅是科林电气承建的一部分内容,2022年冬奥会张家口赛区“三场一村”的其他电力保障工程,科林电气也深度参与其中。通过这些工程,冬奥会的举办和电力供应将更有保障。
不过,要按期兑现这一承诺,科林电气北京冬奥会项目部需要加紧施工,才能有效保证场馆建设的如期竣工。张家口的冬季动辄低至零下三十多度,一支怎样的团队能在这样的环境里保持高效的施工?
实力挑战“不可能”
冬奥会崇礼测试赛项目,科林人抢时间、抢工期,硬是在规定的时间内高质量完工了。公司董事长张成锁在接受媒体时自信地说:“敢于接下来的底气来自于我们超强的决策力、执行力及团队合作精神。这其实也是科林电气厚积薄发的一个体现。”
施工过程中,公司在冬奥会赛区场馆现场的员工最多达500余人。EPC项目副总经理刘坤来介绍说,冬奥会建设工程要求,科林电气提供一揽子解决方案,从线路一端15公里的架设开始,一直到变电站,包括高低压配电箱、智能电网、电气系统,所有的设备和安装服务,都需要科林电气来提供。
驻扎在崇礼区的项目部秉承“发展高新技术、造就优秀人才、服务中国电力”的企业使命,以“敬业、修炼、创新、拼搏”的企业精神为动力,以精益化管理、标准化建设为抓手,致力于打造优质、精品工程。
因势利导“保冬施”
电力施工处于整个项目的收尾阶段,从9月20日进驻冬奥会施工现场开始,就意味着冬季施工势在必行,在长期零下20℃的施工条件下,这无疑是一个巨大考验。
天气越来越冷,张成锁董事长带队亲自到项目部指导工作,组织商讨冬施方案,成立冬季施工领导小组,从道路保障,材料储备,冬季供暖等方方面面,超前谋划、严格把关,迅速的落实部署,为即将到来的冬季施工做足了准备。

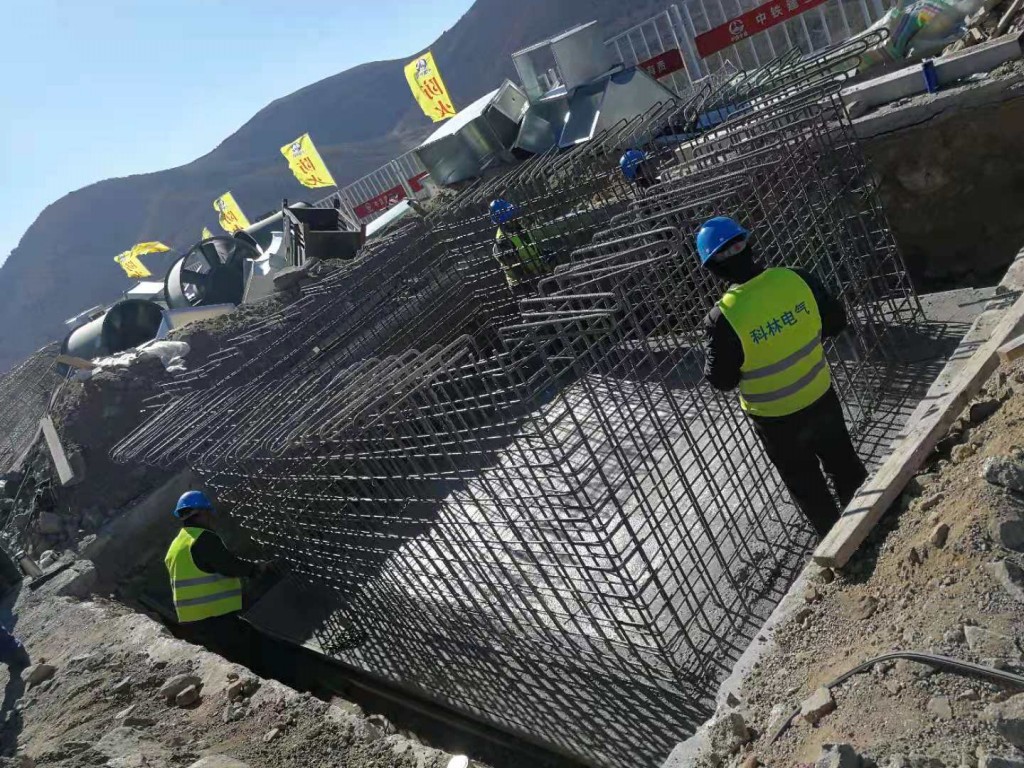

面对不可能改变的低温问题,项目部搭建起了一座座施工小帐篷。负责项目施工的陈磊说:“别看这帐篷小,但作用非常大!电力通信光缆的连接需要洁净的空气环境,这一个个帐篷能起到很好的防风作用。”此外,小帐篷还能实现温度的集聚,帮助混凝土缩短终凝时间,提升电力设施基础的稳定性,提高整体施工效率。
群力群策“克难关”
科林电气EPC项目总经理魏志坚回忆说,刚刚进驻施工现场十余天时间,项目部就接到了赶工的要求,约定11月30日需要交付验收的工程提到了11月7日,施工时间整整提前了二十三天,原本十分紧张的施工周期变成了不可能完成的任务。
通过对现场情况的综合系统分析,项目管理团队制定了赶工方案,及时增加施工班组的人员力量,从最初的几十人增加到百余人,施工时间也从一班倒变成了三班倒。由于夜间施工温度低,施工班组不愿干、不想干,党员领导干部带头上,带领管理团队,坚守在施工现场,用实际行动打消了施工班组的顾虑,充分调动了他们的积极性。
施工过程中,遭遇雨雪天气,冰冷刺骨的水滴,也时不时顺着雨衣流向遮不住的脖子,慢慢浸透了作业人员的身体。但是大家却没有退缩,充分发挥了“担责在肩、迎难而上”的科林精神,硬是将“不可能”变成了“可能”。负责该项目的甲方领导这样评价科林:“项目交给科林,我们放心,因为这是一支有战斗力的团队。
实业报国肩使命,踏雪行歌铸丰碑。眼下,北京冬奥会张家口赛区“三场一村”项目正在如火如荼的建设中,相信这支团队必将再次创造新的佳绩,为冬奥会的顺利召开保驾护航。
